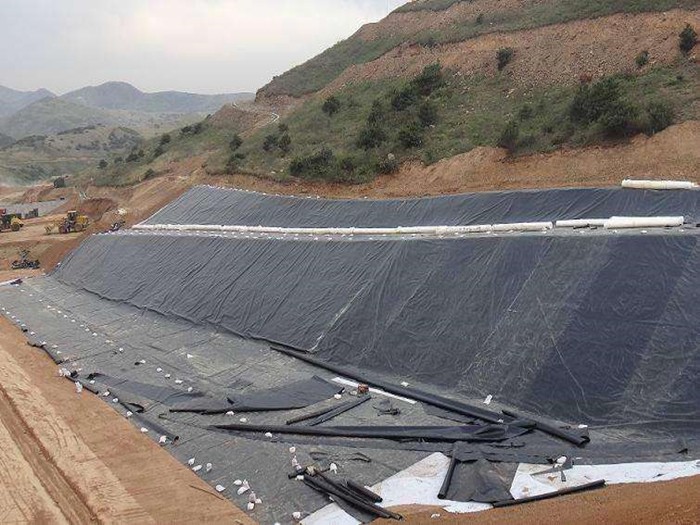

在邊坡、隧道、垃圾填埋場斜坡面,僅僅依靠壓埋錨固溝不足以把土工膜完全固定,坡面位置必須搭配錨釘加墊片進行機械固定,抵抗膜材下滑、風掀動。錨釘墊片屬于小小的輔材,但是施工不當,錨釘穿刺位置就會成為滲漏薄弱點,很多防滲工程滲漏點恰恰就出現在錨釘孔部位。

錨釘一般選用鍍鋅鋼釘,根據地基基層材質選擇長度,如果是噴砼基面,混凝土基層,錨釘要保證足夠入土深度,保證抗拉拔力;若是土層基面,同樣需要滿足錨固深度,防止受拉力直接被拔出。墊片主要作用分散壓力,遮蓋錨釘穿刺孔洞,避免錨釘頭部割破土工膜,墊片有橡膠墊片、HDPE 塑料墊片,HDPE 墊片可以和土工膜熱熔焊接密封,防滲效果優于普通橡膠墊片,HDPE 土工膜工程優先選用配套 HDPE 墊片。

錨釘排布間距沒有統一固定數值,需要結合坡度大小、風力條件、回填荷載綜合確定。坡度越陡,錨釘布設密度就要越大。相對平緩坡面,橫向間距一般 1?1.5 米;坡度較大的斜坡,橫向縱向間距縮小到 0.5?0.8 米。坡頂位置、平臺轉折位置、材料搭接縫兩側,屬于應力集中區域,錨釘需要加密布置,很多工地只均勻打釘,轉角處不加密,后期出現膜材撕裂。
錨釘墊片施工流程:先展平土工膜,消除膜面褶皺,放置墊片,錨釘穿過墊片將土工膜壓緊固定于基面。重點注意,墊片要完整覆蓋釘孔,不能釘偏,錨釘頭部不得超出墊片表面,尖銳露頭會切割土工膜。固定完成之后,HDPE 墊片需要使用熱焊機把墊片周邊和土工膜熱熔焊牢,把釘孔完全密封,這一步是重中之重。不少施工隊伍打完錨釘就結束,不對釘孔焊接密封,孔洞直接連通上下層,形成滲漏通道。
施工中常見質量問題:,錨釘長度不足,拉拔力不夠,膜材受拉力直接拔脫;第二,墊片尺寸過小,釘孔外露,沒有熱熔密封;第三,錨釘排布間距過大,坡面膜材出現松弛鼓包;第四,在土工膜焊縫位置打錨釘,破壞已經焊好的焊縫。嚴禁直接跨焊縫打錨釘,錨釘距離焊縫要預留足夠安全距離。
后期上層鋪設土工布、復合排水網的時候,留意不要被錨釘尖銳部位勾掛撕裂。如果施工過程出現錨釘打錯位置,產生多余釘孔,不能放任不管,需要剪下小塊土工膜,補丁熱熔焊接,完整封堵破損孔洞。
錨釘機械固定屬于坡面防滲的關鍵工序,不能當成簡單輔助工序簡化處理。合理選擇錨釘墊片規格,把控錨固間距,做好釘孔熱熔密封,消除每一處穿刺薄弱點,坡面防滲工程質量才可以得到保障。
